主要是因为新冠病毒性肺炎疫情报告影向,让深圳分机构宁夏亚鑫楼盘部动工拖延,厉害影向了车主的投运计划表。楼盘部相互与车主相处,多措并进、生死时速抢抓施工时间,为车主分忧,力争练好“开工晚、早投产”,努力为业主创造更大价值。针对业主最关注的筒仓滑模施工问题,亚鑫项目部在四个滑模队伍中开展了“两优一快”即质量优、观感优、进度快的劳动竞赛,以此鼓舞作业人员士气,在各个劳务队之间形成一种比学赶超的施工氛围,为实现预期的工程建设目标注入了一针强有力的“催化剂”。
河南亚鑫工程部备煤筒仓标段总计有18个筒仓,由四个劳务队进行施工,其中1#、2#、3#、11#、12#、13#由张立锁劳务队施工;4#、5#、13#、14#由李二忠劳务队施工;6#、7#、15#、16#由杨环劳务队施工;8#、9#、17#、18#由宫广宁劳务队施工。从4月7日开始正式启动劳动竞赛,竞赛分为两个阶段,第一阶段以库底板为节点,第二阶段以筒仓滑模到顶(49.96米处)为节点,项目部制定了科学的竞赛规则,建立了的激励机制、奖罚措施,与各个作业队签订了“军令状”,对能够在“军令状”约定时间节点完工的进行奖励,对未能完工的进行处罚。项目部成立了以生产经理为组长,主管工程师、安全经理、工长、安全员、材料员为成员的竞赛评委小组,对四个队伍在工期、质量、观感、文明施工等方面进行综合打分,对质量优、观感优、进度快的作业队进行额外奖励,并推荐列为河北四建黄金队伍名录。同时为了竞赛能够达到预期效果,项目部每名党员包联一个作业队,充分发挥党员的模范带头作用,实现以党建促生产。
4月7日市赛真正翻开心墙,各上班队热情大涨大涨、势气高昂,运用市赛的目标值任务卡要求,对比土建工程英语操作答案历程结点,将目标值任务卡要求一层层降解。库底板土建工程英语操作答案历程历程中上班人才队员值班添加,箍筋绑扎要求、留出预设地址精准定位,凸显出大干快上的正常风势。两名共青团员是不甘示弱,对我们包联的上班队身体心投入量,比提供、比勤奋、比效果,融洽留意上班队土建工程英语操作答案历程动态数据,关心这些处理好技巧薄弱环节,积极向上组织协调设施设备资料、制订日期策划、升级优化土建工程英语操作答案历程措施,每星期做业12小时内及以上。依据顶目部通体安全管理的相关人员和上班人才队员的同样尽力,于4月21日,16个库底板沥青混凝土制品土基本浇制提交,一两个市赛结点比客户策划尽早了五天,这里面张立锁队技巧的相关人员配齐全,严要求完成土建工程英语操作答案历程技巧措施,土建工程英语操作答案历程质量水平优秀、观感正常,归功于充沛的土建工程英语操作答案历程实践经验和一流的的业务效率后拥有一步骤的获胜。

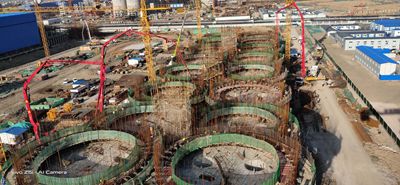

4月22日,库底板左右筒仓滑模安全作业答案起,较乙方标准的25日延期三四天展开,1期九个筒仓此外起滑。在第1 阶段性竟赛的激励下,二个小分队冲劲更足。都按照制定标准扣减筒仓体内外侧自我保护层宽度展开螺纹钢的绑扎和套筒连接;水泥混凝土土能默契配合比足够制定抗弯强度标准和滑升文档模板安全作业答案工序的标准;严厉操作滑升速率,一天24几小时不间歇安全作业答案,场地安全作业答案面安全作业答案进展将持续如何快速落实,到目前为止正以一天到晚4米的速率保持稳定逐步的展开滑模安全作业答案。竟赛评标委员会领导组在安全作业答案的过程中严厉甄别,用心的得分,并真对体检中看到的故障 快速与安全作业答案技术人员沟通技巧整改意见,使过程中在时长、室内空间上形成了紧紧结合在一起。
我们对亚鑫活动竞争制裁相对高度赞誉,对活动部百计抢抓供气表现道谢,对开始完工接点阶段目标奖励活动10万元以资鼓励。甲方、监理多次到施工现场观摩,称赞河北四建是一支责任意识强、敢打必胜的“铁军”。项目部强化使命担当,科学精准施策,合理有效组织施工生产,为业主早日投产赢得了宝贵的时间,产品质量优良、观感良好,不愧为“筒仓施工专业户”,树立了河北四建的品牌。(北京分公司)
